在基坑支護工程中,土釘墻支護技術以其經濟高效、施工便捷的優勢被廣泛應用。作為深基坑支護體系的重要組成部分,土釘墻基坑支護施工工藝流程包含了多個關鍵環節,今天就讓小諾帶領大家一起詳細了解一下土釘墻基坑支護施工工藝流程吧。
通過現場地質勘探明確土層分布、地下水位及周邊環境條件,結合基坑深度、荷載要求設計土釘長度、間距及傾角。編制專項施工方案,包含應急預案、監測方案及環保措施。
需要準備自鉆式錨桿施工前的主要設備,包括鉆機,注漿設備,混凝土噴射機以及監測設備等,確保自鉆式錨桿的施工能夠有效進行。

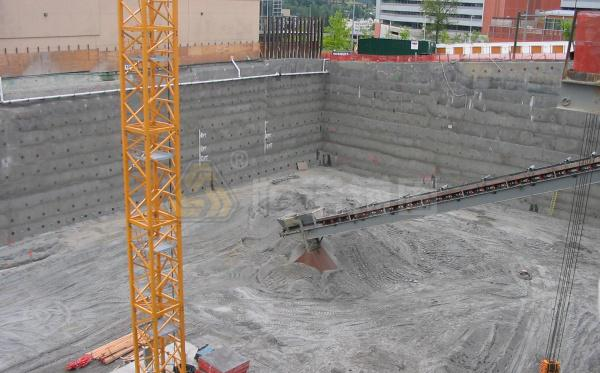

按照設計要求分層分段開挖,每層深度與土釘豎向間距一致,嚴禁超挖。開挖后修整坡面,去除突出土體,壓實表面,確保噴射混凝土面層的平整度。
按照設計要求,采用自鉆式錨桿鉆機成孔,采用邊鉆進邊注漿的施工工藝,孔徑較土釘直徑大10-20mm,孔深誤差≤50mm。注漿過程中水泥漿水灰比0.45-0.55,注漿壓力≥0.6MPa,二次注漿可提升錨固力30%以上。

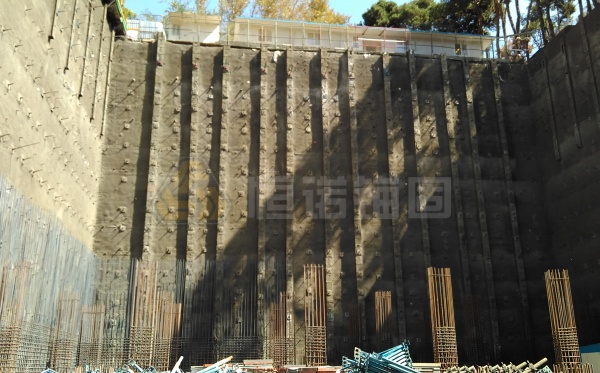

鋼筋網隨土釘分層設置,搭接長度≥300mm,單面焊長度≥10d。土釘與鋼筋網通過加強筋焊接或螺帽固定,確保整體受力。
配合比設計:粗骨料粒徑≤12mm,加入速凝劑(摻量3-5%)控制初凝時間≤5min。
噴射工藝:分層噴射,首層厚度≥40mm,總厚度80-150mm,噴頭距坡面0.8-1.2m,噴射順序自下而上。
坡面設置泄水孔(間距2-3m),孔內預埋PVC管并外包反濾層。
混凝土終凝2h后噴霧養護,持續7d以上,冬季需覆蓋保溫。
土釘墻支護是一種廣泛應用于基坑、邊坡等工程中的支護技術,通過在土體中設置土釘并噴射混凝土面層,形成復合土體結構,以提高土體的穩定性,防止邊坡發生坍塌和滑坡。
在土釘墻基坑支護施工工藝中,自鉆式錨桿的應用優化了整個施工流程,它不僅提升了施工效率,更提升了安全性和穩定性。該工藝的核心優勢體現在高效成孔技術上,有效攻克了特殊地層易塌孔的難題;如果您在土釘墻基坑支護過程中遇到任何問題,歡迎您隨時電話咨詢我們,我們將為您提供有效的解決方案。
全長粘結型錨桿是一種通過沿錨桿桿體全長灌注注漿材料,并且使得桿體與周圍土體緊密結合,從而形成一種復合錨固結...
錨桿孔徑和錨桿直徑的關系主要受地質條件,注漿材料以及錨桿的類型等方面的因素影響.在實際工程應用中,應通過合...
山體護坡錨桿做法分為前期施工準備,鉆孔施工,錨桿安裝以及質量監測與驗收.護坡打錨桿是邊坡支護安全中一項技術...
護坡錨桿一般打多深與幾個因素有關:地質條件,邊坡高度,項目施工設計以及項目施工與規范等.合理的錨桿深度可以保...
基坑支護和樁基工程的區別主要分為定義不同,支護結構不同,施工工藝不同以及應用場景不同等幾個方面.實際工程中...
錨桿支護和錨索支護的區別主要體現在構件組成不同,預應力大小不同,應用場景不同以及施工工藝不同等.在實際工程...
土釘墻基坑支護適用范圍分為適用地質條件和適用基坑深度以及適用周邊環境等. 土釘墻支護憑借低成本,快施工,強適...
中空錨桿注漿不飽滿的原因涉及到材料質量,施工工藝,設備選擇以及地質條件等不同方面,要解決這一問題,需要結合工...
肋柱式錨桿擋土墻施工工藝分為施工準備,基礎施工,肋柱施工,錨桿施工以及檢測與驗收等5個方面,施工中采用自鉆式中...
煤礦錨桿長度一般多少米需要通過影響錨桿長度的因素以及常見的煤礦錨桿長度范圍來綜合確定,并沒有一個固定的數...
